6.2制冷設備安裝-冷庫施工及驗收標準 GB51440-2021

來源:  作者:  更新于:2022年09月19日 10時  閱讀:0

【前言】:萬能制冷整理冷庫施工及驗收標準 GB51440-2021第6.2章制冷設備安裝相關知識,下面一起來學習吧。

6.2 制冷設備安裝


6.2.1 制冷設備基礎應按設計文件要求制作,并應符合現行國家標準《機械設備安裝工程施工及驗收通用規范》GB50231的有關規定。

6.2.2 活塞式和螺桿式制冷壓縮機(機組)安裝應符合現行國家標準《風機、壓縮機、泵安裝工程施工及驗收規范》GB50275的有關規定,并應符合下列規定:

  1. 對于出廠時已經經過檢測、采用防銹密封等保護措施并且安裝前保護措施完好的壓縮機(機組)可直接安裝,保護措施失效或者壓縮機(機組)有明顯缺陷時應進行檢查,在確認其符合設備制造廠商出廠標準后方可安裝;

  2. 制冷壓縮機(機組)就位前應檢查其基礎及地腳螺栓孔的位置,應符合設計文件要求的方位;應按設計和設備技術文件要求的連接方式安裝在基礎、支架和吊架上,設計和設備技術文件無要求時不應采用焊接;

  3. 安裝應符合設備技術文件的要求,當需要調平時,應采用墊鐵;

  4. 制冷壓縮機(機組)安裝過程中應保持機體平穩,不應超過設備技術文件限制的傾斜角度,不得倒置。

6.2.3 制冷系統內的中間冷卻器、液體分離器、油分離器、儲液器、低壓循環儲液器、集油器、冷風機、冷凝器等制冷輔助設備安裝應符合現行國家標準《風機、壓縮機、泵安裝工程施工及驗收規范》GB50275的有關規定,并應符合下列規定:

  1. 對于出廠時已經清潔合格、采用防銹密封等保護措施并且安裝前保護措施完好的輔助設備可直接安裝,保護措施失效或者制冷輔助設備有明顯缺陷時應進行單體吹污和氣密性試驗。吹污可用0.8MPa(表壓)的干燥壓縮空氣進行,次數不應少于3次,并應直至無污物排出為止。氣密性試驗壓為應按設計文件或設備技術文件的規定進行。

  2. 制冷輔助設備就位前應檢查基礎及地腳螺栓孔的位置,應符合設計文件要求的方位;應按設計和設備技術文件要求的連接方式安裝在基礎、支架和吊架上,設計和設備技術文件無要求時不應采用焊接。

  3. 安裝應符合設備技術文件的要求,安裝在基礎上的設備需要調平時,非低溫設備應采用墊鐵,低溫設備支座的制作應符合設計文件或設備技術文件的要求,當采用墊木時,墊木應經過防腐處理;采用吊架安裝的設備,吊架的各吊桿應具有垂直調節功能,螺桿固定端應能鎖緊。

  4. 帶有油包或放油口的臥式設備的安裝,應以0.2%的坡度或設備技術文件要求的坡度坡向油包或放油口一方。

  5. 屬于壓力容器的設備不得現場制作。

  6. 屬于壓力容器的設備安裝、改造和維修應符合現行行業標準《固定式壓力容器安全技術監察規程》TSG R21的有關規定。

  7. 蒸發式冷凝器、冷風機等帶有水盤的設備宜在水盤試漏合格后安裝,現場補漏不應損壞原有保溫、防腐層。

  8. 蒸發式冷凝器、冷風機等帶有布水器、水盤的設備安裝精度應保證布水均勻、排水流暢。

6.2.4 組合裝置和需要現場組裝的組合裝置的安裝應符合本標準第6.2.3條的規定。

6.2.5 非組合裝置內的制冷劑泵安裝應符合現行國家標準《風機、壓縮機、泵安裝工程施工及驗收規范》GB50275的有關規定。

6.2.6 四重管式空氣分離器應水平安裝,氨液進口端應高于其另一端,坡度應控制在2%。

6.2.7 冷排管的制作與安裝應符合設計文件的要求和下列規定:

  1. 加工制作應符合本標準第6.4.1條~第6.4.4條的規定;

  2. 彎頭、封頭等管件應采用工廠生產的成品管件;

  3. 集管上的開孔應采用機械加工工藝,不得采用氣割工藝;

  4. 采用碳鋼和低合金鋼管制作的冷排管的外表面應按設計文件的要求防腐,設計文件無具體要求時,可在其外表面涂刷防銹漆兩道,涂層應完整,無流淌、皺紋、氣泡等缺陷;

  5. 冷排管應按本標準第6.5.1條、第6.5.2條、第6.5.5條的規定進行吹掃與排污,并應按本標準第6.6.3條~第6.6.10條的規定進行壓為試驗、泄漏試驗和真空度試驗;

  6. 冷排管制作與安裝的允許偏差應符合表6.2.7的規定。

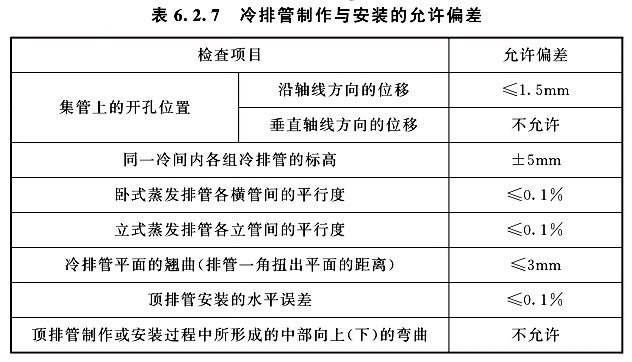

冷排管制作與安裝的允許偏差

6.2.8 制冷壓縮機(機組)和輔助設備的操作、檢修平臺和爬梯應按設計和設備技術文件的要求制作和安裝,設計和設備技術文件無要求時,不應利用制冷壓縮機(機組)和輔助設備作為支撐,不得直接焊接在制冷壓縮機(機組)和輔助設備上。


條文說明

6.2.2 制冷壓縮機(機組)制造廠商為保證壓縮機在出廠后和安裝使用前內部不腐蝕,不進雜質,多用惰性氣體做密封處理,因此只要密封完好,沒有明顯缺陷即可直接安裝。對于小型、重量輕的制冷壓縮機(機組),在安裝過程中人工搬運即可,由于超過限制角度或倒置可能會導致內部不可恢復的損傷,因此應規范搬運。

6.2.3 本條第1款中“對于出廠時已經清潔合格、采用防銹密封等保護措施”不僅需要通過設備的技術或檢驗文件證明,而且需要現場檢查確認。

本條第3款中“墊木應經過防腐處理”的目的是防止墊木在壓力作用下,在低溫、高濕、冰凍的環境中外表面和內部腐爛、開裂。“吊架的各吊桿應具有垂直調節功能”的目的是能夠調節設備的安裝高度、水平度和各吊點的受力。“螺桿固定端應能鎖緊”的目的是防止振動等原因導致用于固定設備和吊桿的螺母松脫。

6.2.4 組合裝置指多臺設備安裝在共同的支架或底座上,內部管道、閥門、過濾器、自控元件及儀表等在工廠內全部或部分安裝完畢,例如制冷系統內常用的臥式桶泵組合裝置。

6.2.7 冷排管是現場組裝的換熱設備,本條第1款、第5款只是引用制冷管道施工的相關規定,并不意味著冷排管就是制冷管道。


親,甘肅萬能制冷設備公司為您提供一對一的咨詢服務(冷庫設計造價,冷庫制冷設備訂購、冷庫工程項目建造安裝),您可以撥打咨詢熱線:18693165151,萬能制冷給您專業、詳細的解答。

萬能制冷冷庫設計建造咨詢熱線

注:本站稿件未經許可不得轉載,轉載請保留出處及源文件地址


參考資料 :

[1]住房和城鄉建設部關于發布國家標準《冷庫施工及驗收標準》的公告↗中華人民共和國住房和城鄉建設部●[引用日期2022-09-17]

    ?
    gotop
    • 官方微信

      官方微信

    • 官方QQ群

      官方QQ群

    • 官方微博

      官方微博

    Copyrights ? 2019 - 2023 All Rights Reserved. 版權所有 冷庫安裝設計公司,找萬能制冷,專注冷庫工程建造20年! 隴ICP備17001312號 甘公網安備 62010202001626號 設計制作 宏點網絡
